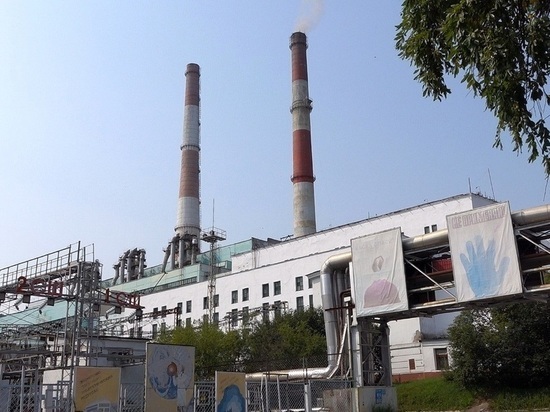

На Магаданскую ТЭЦ завезено 127 тысяч тонн угля из 250 тысяч тонн, необходимых городу для подготовки к зиме, – сообщает мэрия. Городские власти подчёркивают, что подготовка идёт по графику, отставаний нет.
Также ТЭЦ ведёт подгововку котлов и теплосетей, проводит противоаварийные тренировки персонала с муниципалитетом и МЧС.
Власти Магадана одновременно готовят к зиме жилой фонд города. Отремонтировано 65% межпанельных швов в многоэтажках, на 64% освоен план по ремонту кровли.
Все работы по подготовке к зиме нужно закончить к 1 сентября. Паспорта готовности потребителей должны быть получены к 15 сентября, теплоснабжающие организации – до 1 ноября, муниципалитеты – до 15 ноября.
